塔吊是建筑工地上最常用的一種起重設備 又名“塔式起重機”,以一節一節的接長(高)(簡稱“標準節”),用來吊施工用的鋼筋、木楞、混凝土、鋼管等施工的原材料。塔吊是工地上一種必不可少的設備。
按變幅方式可分為:1.俯仰變幅式;2.小車變幅式。
按操作方式可分為:1.可自升式;2.不可自升式。
按轉體方式可分為:1.動臂式;2.下部旋轉式。
按固定方式可分為:1.軌道式;2.水母架式。
按塔尖結構可分為:1.平頭式;2.尖頭式。
按作業方式可分為:1.機械自動;2.人為控制。
塔吊分類
塔吊基礎混凝土的強度必須為C35以上; 為了滿足工期要求, 應提高混凝土的強度, 塔吊基礎混凝土必須做強度試壓, 待達到90%說明書中強度時, 方可進行上部結構安裝。
塔吊基礎不得積水, 要有可靠的排水措施; 在塔吊基礎附近內不得隨意挖坑或開溝。

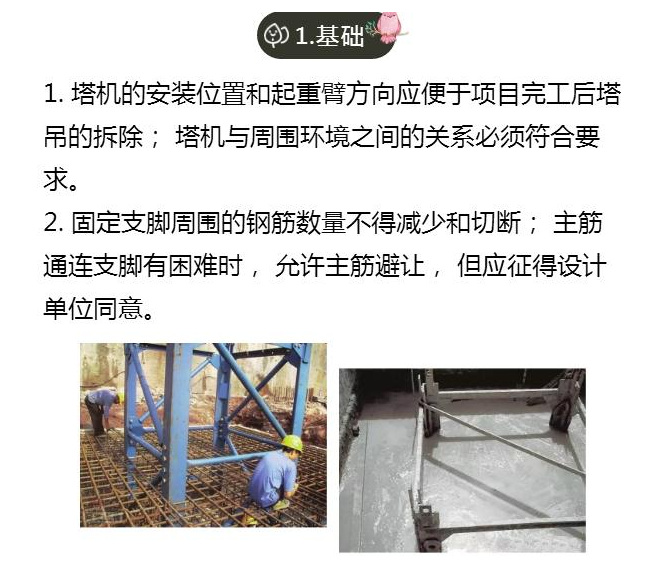

第一步:選擇合適的塔吊安裝地點,測量土質,計算土地承受壓力從而決定固定基礎的面積大小(我方之前給出的圖紙,但對方的土地承受力達不到,而后加大了基礎的面積原因如此)
第二步:制作固定基礎,施工方會根據基礎的尺寸埋出固定基礎的立方坑,然后澆筑混凝土,接下來把混凝土預埋件(腳柱、地腳螺栓等)安放到里面,地腳露出來,預埋的同時要測量四個腳的水平度和垂直度,保證固定基礎的質量。 第三步:安裝標準節,進行基礎節與地腳的連接,然后安裝合適高度的標準節。(到10幾米的高度都可以,其余的標準節用爬升套架頂升的方式安裝) 第四步:安裝爬升套架。 第五步:安裝回轉機構。(回轉機構上下支座的安裝和拼裝在地面完成) 第六步:安裝塔尖。
第七步:安裝平衡臂(后臂)。安裝完平衡臂吊取配重至平衡臂,不會吊所有的配重,只先配一塊到兩塊配重,其余配重等起重臂安裝好后在加上。(在地面先完成起升機構和平衡臂的安裝)平衡臂吊裝完成后,安裝電控箱, 第八步:安裝駕駛室,。安裝完駕駛室電工完成塔吊主要電路部分接線(也可以最后安裝,根據趙工的意見為主)
第九步:安裝起重臂。安裝完起重臂后將剩余配重依次至于平衡臂。(安裝前在地面完成變幅小車和起重臂的拼裝) 第十步:穿鋼絲繩和吊鉤。

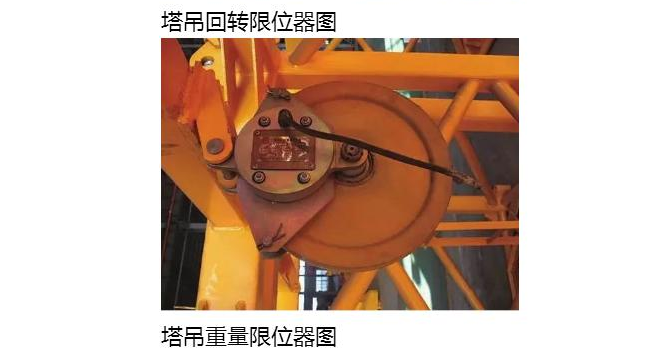

第十一步:接電,調節司機室內的線路,安裝調節多個限位(起升高度限位,力矩限位,小車限位) 第十二步:加標準節及設備調試。根據中建施工方的需求將塔吊升至規定的位置后進行合理調試。
第十三步:培訓駕駛員和進行第三方檢測,出具第三方檢測報告。
基本安裝步驟
作業完畢,應斷電鎖箱,搞好機械的"十字"作業工作。十不吊的內容如下:
(1)、斜吊不吊
(2)、超載不吊
(3)、散裝物裝得太滿或捆扎不牢不吊
(4)、吊物邊緣無防護措施不吊
(5)、吊物上站人不吊
(6)、指揮信號不明不吊
(7)、埋在地下的構件不吊
(8)、安全裝置失靈不吊
(9)、光線陰暗看不清吊物不吊
(10)、六級以上強風不吊
"十"不吊。
單位名稱:山東省特種設備協會賬 號:1602023919200059151開 戶 行:濟南工商銀行趵突泉支行稅 號:51370000MJD6177755
聯系地址:濟南市華能路89號山東質監綜合服務大廈2樓205室郵政編碼:250100 傳 真:0531-55692988綜 合 部:0531-55692989 培 訓 部:0531-88023952 0531-88023939 評 審 部:0531-88023938 學術交流部:0531-88023907
